VIDEO DE CÁLCULO DE RENDIMIENTOS DEL VOLQUETE Y CARGADOR FRONTAL

El presente video muestra cómo se procesado el análisis de precio unitario en el sistema ConstrucSoft Valor Ganado.


RENDIMIENTO DE TRANSPORTE CON VOLQUETES

Cuando se efectúan los presupuestos de obras, existen ciertas obras como las obras viales, en las que se requiere estimar el costo de transporte de material, el cual es parte de un determinado análisis de precio unitario.

Este transporte de material, puede ser: materiales excedentes de obra, material suelto de excavaciones, material de cortes de terreno, rocas, derrumbes, escombros y otros.

Como también se puede requerir el transporte de material desde las canteras a la obra.

Estas actividades de transporte se efectúan con cargadores frontales y volquetes, por lo que es necesario determinar el rendimiento del material transportado en m3/día de los volquetes, como también la cantidad de cargadores frontales necesarios por cada volquete.

Vamos a desarrollar el análisis de precio unitario referente al transporte de material excedente para una obra de mantenimiento periódico de una carretera.

Para determinar el rendimiento de los volquetes, es necesario conocer:

  • El ciclo de transporte
  • El % de eficiencia de los volquetes
  • El factor de esponjamiento del material

CICLO DE TRANSPORTE DEL VOLQUETE

El ciclo de transporte consta de 4 tiempos:

  • Tiempo del carguío, que comprende la maniobra de carga del material al volquete, empleando cargadores frontales.
  • Tiempo de desplazamiento de ida del volquete cargado
  • Tiempo para la maniobra de descarga del volquete
  • Tiempo de desplazamiento de retorno del volquete vacío


Se considera como distancia media, la distancia entre el lugar de carguío y el lugar de descarga, esta distancia es empleada para determinar los tiempos de ida y vuelta de los volquetes.

PORCENTAJE DE EFICIENCIA DE LOS VOLQUETES

Se considera como porcentaje de eficiencia, la resistencia a la rodadura de los volquetes por el tipo de caminos o la pendiente de los caminos.

FACTOR DE ESPONJAMIENTO DEL MATERIAL

Al aumento de volumen que experimenta un determinado material por las excavaciones, movimiento de tierras o la extracción de material de una cantera, se le denomina factor de esponjamiento.

Durante la extracción, el material en banco, que es el material en estado natural,  aumenta de volumen, por lo que el factor de esponjamiento es la relación del volumen que ocupa el material suelto, entre el volumen del material natural (en banco).


CÁCULO DEL Nro. DE VIAJES

Vamos a determinar en función al ciclo de trabajo, el cálculo del número de viajes requerido por un volquete, para una eliminación de material excedente, donde la distancia media es la distancia ponderada desde el lugar de carguío  hasta el lugar de la descarga.

Para esta obra se están asumiendo los siguientes valores:




CÁCULO DEL RENDIMIENTO DEL VOLQUETE



Considerando un volquete de 15 m3 y un factor de esponjamiento de 1.20, tenemos:

Volumen transportado = capacidad del volquete x Nro. Viajes

Volumen transportado = 15 x 22.83 = 342.45 m3/día



Rendimiento del volquete = Volumen transportado / factor de esponjamiento

Rendimiento del volquete = 342.45 / 1.20 = 285.38 m3/día

RENDIMIENTO DE CARGA DEL CARGADOR FRONTAL

Se va a conformar un análisis de precio unitario considerando un volquete de 15 m3, y se requiere saber cuántos cargadores frontales sobre llantas de 3 yardas cúbicas, se necesitan por cada volquete, para lo cual requerimos conocer.

  • El ciclo de transporte del cargador
  • El rendimiento diario del cargador

CICLO DE TRANSPORTE DEL CARGADOR FRONTAL

El ciclo de transporte de un cargador frontal, consta de 5 tiempos:

  • Tiempo de espera del cargador por estacionamiento del volquete
  • Tiempo de carga de material en el lugar de acopio
  • Tiempo de ida del cargador
  • Tiempo de descarga del material sobre el volquete
  • Tiempo de vuelta del cargador vacío

Asumiendo los siguientes valores:

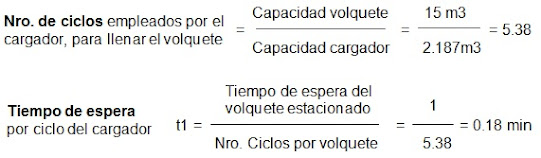

El tiempo de espera por estacionamiento del volquete, es el tiempo necesario para llenar el volquete, el cual depende de la cantidad de ciclos empleados por el cargador frontal para llenar dicho volquete.

RENDIMIENTO DIARIO DEL CARGADOR


NÚMERO DE CARGADORES POR VOLQUETE




ANÁLISIS DE PRECIO UNITARIO PARA EL TRANSPORTE DE MATERIAL EXCEDENTE

Vamos a generar en el sistema ConstrucSoft Valor Ganado, el análisis de precio unitario para el transporte de material excedente a botadero, empleando una cuadrilla de 0.1 capataz y 2 peones, y como equipo se ha considerado 1 camión volquete de 15 m3, para posteriormente calcular el número de cargadores frontales por cada volquete.


Conformado el análisis de precio unitario, con el botón de transporte, procedemos a efectuar el cálculo del rendimiento de transporte del volquete, el cual es el siguiente.


En este cálculo, se obtiene el rendimiento total del volquete de 285.38 m3/día, el cual ha pasado al análisis como el avance de la cuadrilla.

En base a este rendimiento de volquete, se efectúa el cálculo de rendimiento de carga del cargador frontal, y se ha determinado que se requieren de 0.341 cargadores frontales por cada volquete.

Adicionamos el cargador frontal sobre llantas de 3 yardas cúbicas y tenemos el análisis de precio unitario deseado.
